技改提升 | 鲁西电厂:多元联合储能调频项目一次性通过168小时试运转

作者: 张炳超、徐思晴、崔家兴   发布日期: 2025年12月19日   来源: 山东能源集团新能源集团有限公司

12月17日,鲁西电厂多元联合储能调频项目顺利通过AGC-R模式168小时连续试验,在大型火电机组多元联合调频技术应用上

取得重要突破。

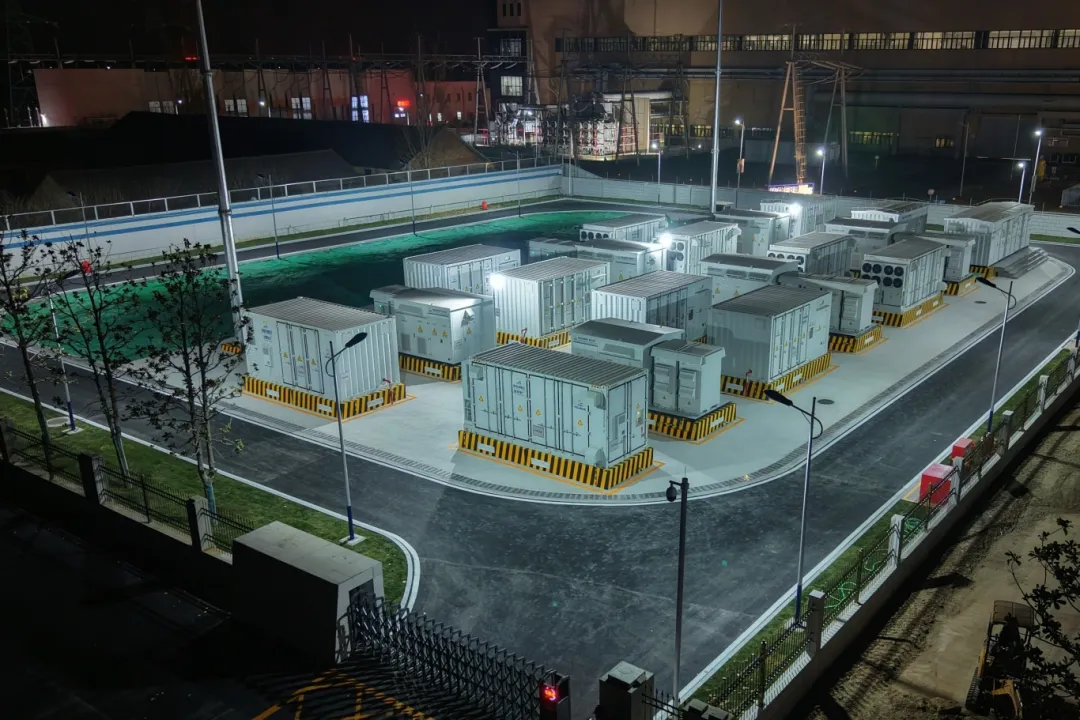

作为山东省首个多元联合火电调频技术项目,鲁西电厂创新采用“磷酸铁锂电池+超级电容”混合储能技术路线,配置了15MW/15MWh磷酸铁锂电池与15MW/6min超级电容储能系统,分别接入两台机组高厂变低压侧母线。通过储能能量管理等系统协同控制,实现储能与发电机组的联合调频。项目投运后,机组调频性能指标显著提升,可深度参与调频辅助服务市场,蹚出一条创新创效新赛道。

项目建设初期降雨频繁,严重影响土建及电气施工进度。鲁西电厂梳理关键节点、倒排工期专人专盯落实赶工措施,创造了“从施工到联调仅3个月”的惊人速度。为确保试运行达到预期效果,他们设定多变工况下参数标准,做好满负荷连续试运,充分验证系统安全性与稳定性。

试运期间迎峰保供任务艰巨,鲁西电厂创新采用功率分配策略,由储能系统承担高频调节分量,火电机组承接低频调节需求,确保供电、供暖稳定。他们组织管理人员深度参与调试,固化形成30余份标准操作票,为后续运维奠定了坚实基础。经过测试,机组调节速率、响应时间、调节精度等核心指标大幅提升,达到省内标杆水平。

据了解,在新能源占比持续提升的背景下,为更好适应电网灵活调度需求,鲁西电厂熔盐储能火电机组灵活性改造项目已全面启动。该项目投运后,预计成为全国首台实现“单机深调到零、双机深调到15%负荷”的火电机组,不仅为火电灵活性改造提供可复制的技术路径,也将成为新型电力系统储能规模化应用的示范工程。
