一线聚焦 | 盛鲁电厂:“锅炉检修已铺开,并网指令却来了”看这场检修如何攻坚

作者: 牛茂林、袁冰   发布日期: 2026年04月07日   来源: 山东能源集团新能源集团有限公司

DJI_20250808182041_0041_D_副本         “接通知,盛鲁电厂于3月26日并网发电”

3月24日,这则并网发电的指令送到了盛鲁电厂调度中心,这则原本对电厂来说是喜讯的消息,却让如今的盛鲁电厂犯了难。

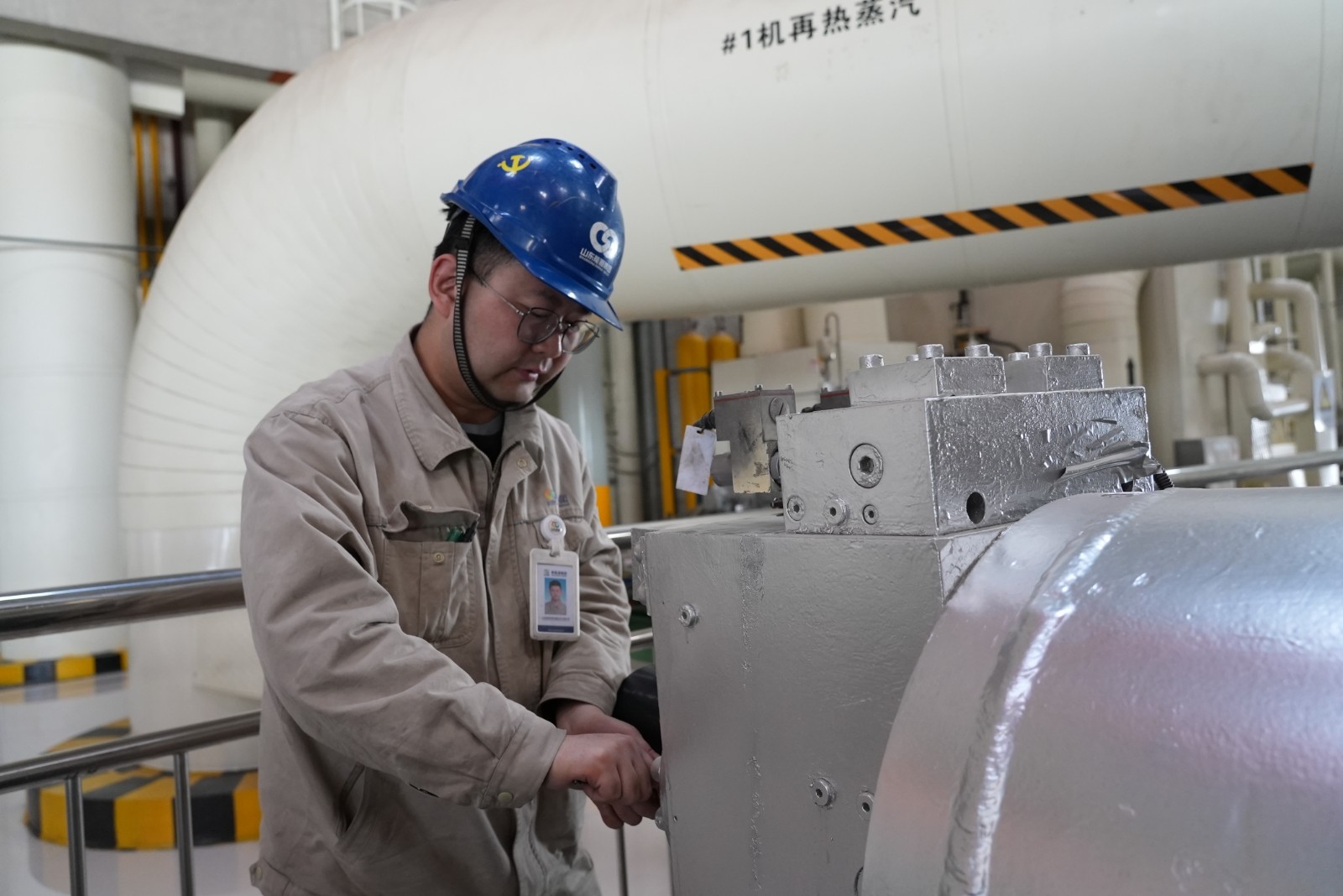

在此之前,该电厂计划于3月16日至4月14日开展机组临修工作,在接到通知的时候,锅炉受热面检修已全面铺开,这意味着原本的检修计划全被打乱,原定的检修时间不得不提前结束,138项检修任务能否完成、能完成多少,被画上一个大大的问号,时间仿佛被压缩成一根绷紧的弦。DSC00927

时间紧、任务重,检修工作容不得半点拖延,经不起丝毫耽误。面对这场与时间的赛跑,盛鲁电厂聚焦影响并网的关键节点及时调整检修方案,将138项检修工作任务按照轻重缓急简化到94项,但这对于仅剩2天的工期而言,仍如千钧压顶。

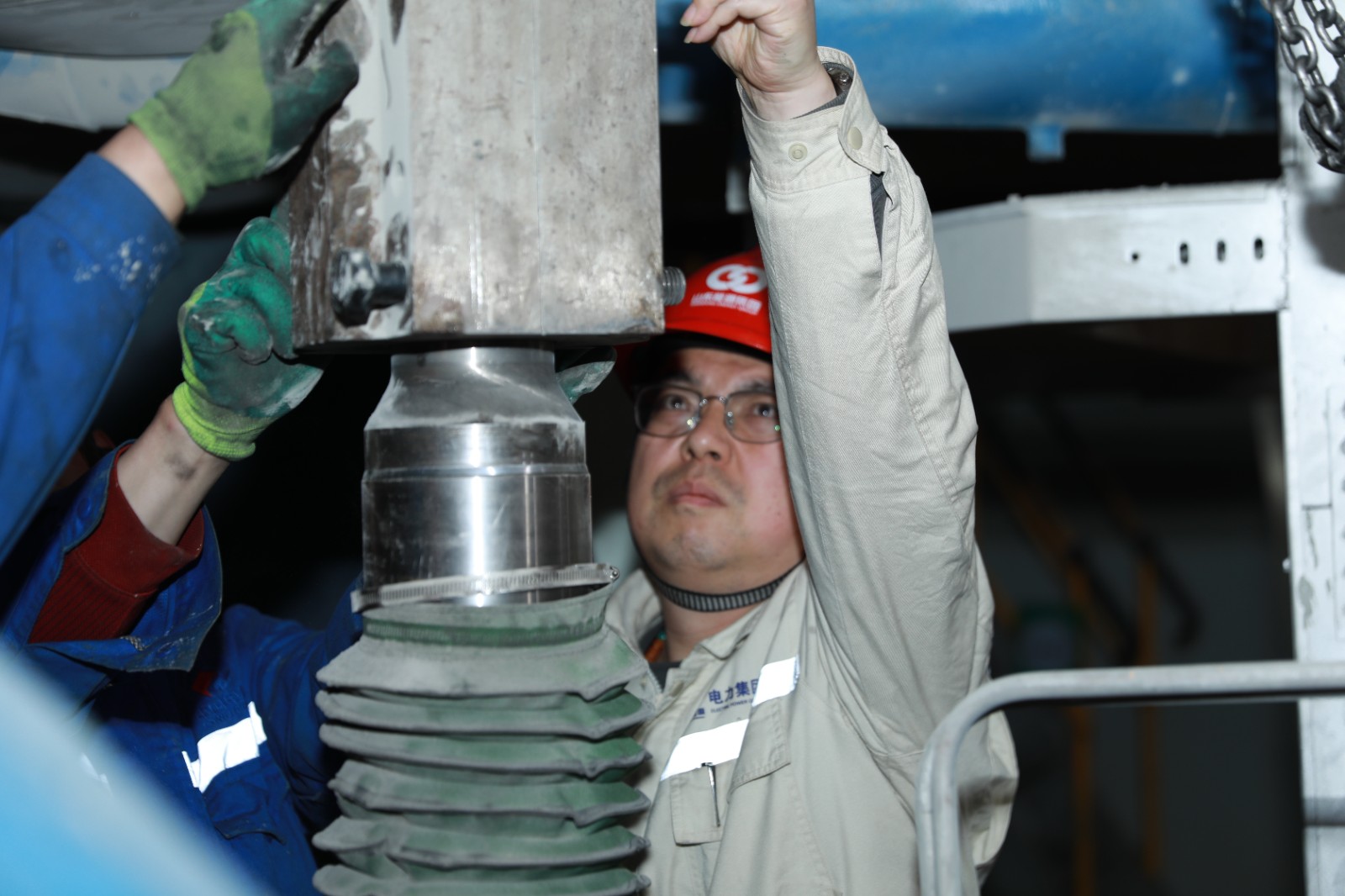

“我来负责整体协调,各小组党员带头,人员轮流休息,务必在规定时间内,全面细致完成检修工作,坚决保障民生保电不受影响。”在锅炉检修现场,盛鲁电厂检修维护部副部长耿韶武顶着黑黑的眼圈向现场检修人员说道。MG7A2081

25日清晨,热控专业报告检修工作顺利通过验收。

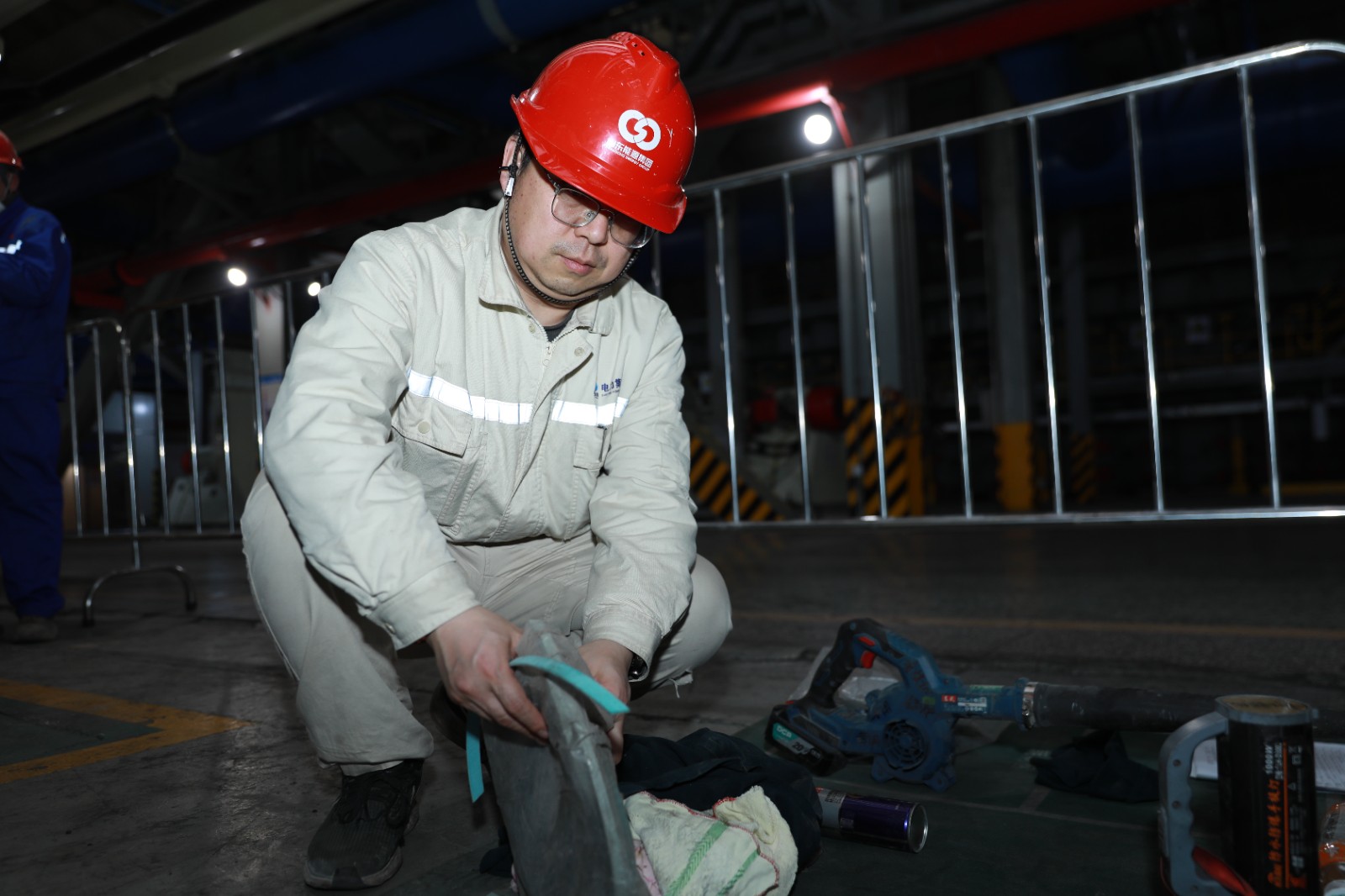

25日中午,汽机专业报告全部检修措施恢复正常运行。MG7A2083

25日深夜,锅炉专业经过48小时的连续奋战,正式报告:13根超标管道完成更换,151根防磨瓦新增及修复工作全部完成,2台磨煤机恢复正常运行条件,受热面整体检查合格,具备点火条件。

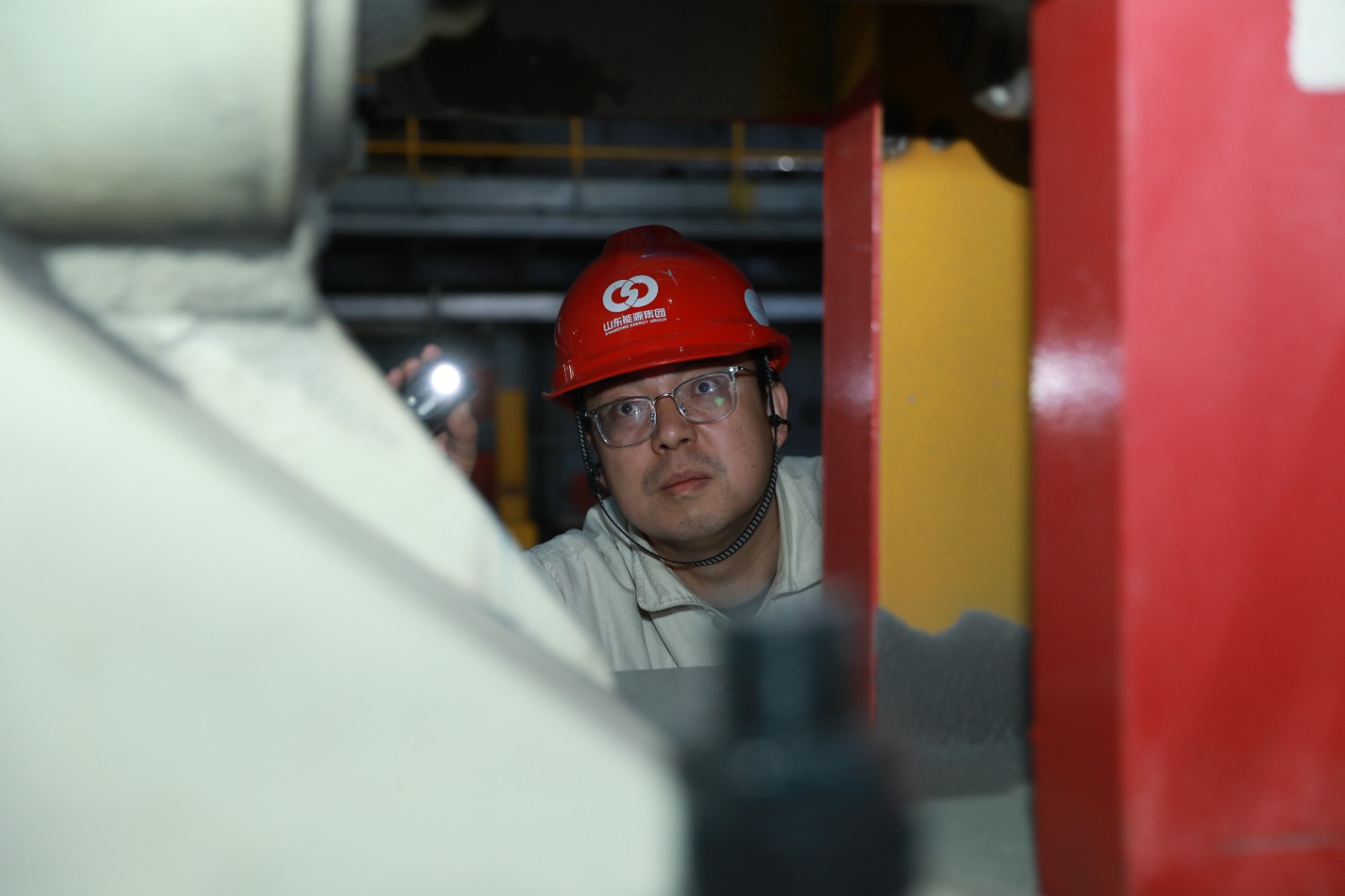

26日,随着炉腔内烈焰腾起,主汽门徐徐开启,盛鲁电厂2号机组成功并网发电!坐在集控室后方的检修维护队伍终于松下了紧绷的神经。MG7A2092

此次检修期间,盛鲁电厂检修团队坚持“党员带头、骨干靠前、全员协同”,实行24小时轮班制,以小时为单位倒排工期、挂图作战,圆满完成94项核心检修任务,成功护航民生用电需求,用实际行动兑现了“守护万家灯火”的坚定承诺。



通讯员:王东旭 袁冰
