在青云之阳、汶水河畔,一座现代化、清洁高效的大型煤电项目正拔地而起,为这片古老的土地注入新的生机与活力。青云不语,见证沧海桑田变化。汶水不息,记载创业奋斗光阴。乘着新能源集团整合成立的东风,新泰电厂自诞生之初,就肩负着能源保供的重托与使命。三年来,新泰电厂与集团同行、与时代同频,积极践行新发展理念,成功实现从“蓝图规划”到“实体落地”、从“破土动工”到“高速建设”的跨越式发展。
攻坚克难 破解项目建设“三重门”

面对“选址与用地”“建设与合规”“投资与运营”三大矛盾,新泰电厂人以“依法合规、经济可行”为圭臬,迎难而上,展开了一场场破解困境的攻坚战。
巧借“旧巢”引“新凤”。面对项目建设可用地有限的难题,项目团队从选址安全、符合用地规划、周边配套条件等角度统筹考虑,先后调研5个备用选址,创新思路,将目光投向能源集团关闭矿井,最终选定矿井旧址,实现了新增用地最小化、建设条件最优化,更盘活了闲置资产,为关闭矿井的绿色转型蹚出了一条新路。协调地方政府完成20万平方米建筑拆迁、260万吨矸石清运,由地方政府施工供暖供水管网,让这片曾经的工业“旧地”焕发新生,成为孕育“能源重器”的沃土。
打通手续“堵点”。手续办理是项目合法合规的“生命线”。新泰电厂以“等不起”的紧迫感和“慢不得”的危机感,全力冲刺。从2023年5月9日,山东能源集团与新泰市政府达成合作意向,到6月26日公司注册成立,再到6月30日,项目获得省发改委核准,项目仅用5天完成核准,创出项目核准记录。面对最为关键的能耗与煤耗指标,团队精准研读政策,依托“十四五”新能源发电量折算政策,成功解决了指标来源,并于2025年9月4日获得省级收储指标,发电项目建设手续全部齐备,为项目合法运营拿到了至关重要的“通行证”。
实现投资“瘦身健体”。如何让项目在严峻的经营预期下“轻装上阵”?新泰电厂打出“技术、政策、财务”降本组合拳。经科学论证与上级协调,将二次再热技术优化为一次再热;独立编制招标文件,在激烈的市场环境中实现自主可控,EPC、主机等招标费用有效降低;积极争取政府专项债等多措并举,投资较预可研下降约19.67%,项目成功具备可持续创效能力的质变。
高效施工 铸就项目建设“新典范”

项目肩负着保障新泰城区1500万平方民生供暖的重要任务,新泰电厂统筹安全、质量、进度管控,探索出一条独具特色的高效施工路径。

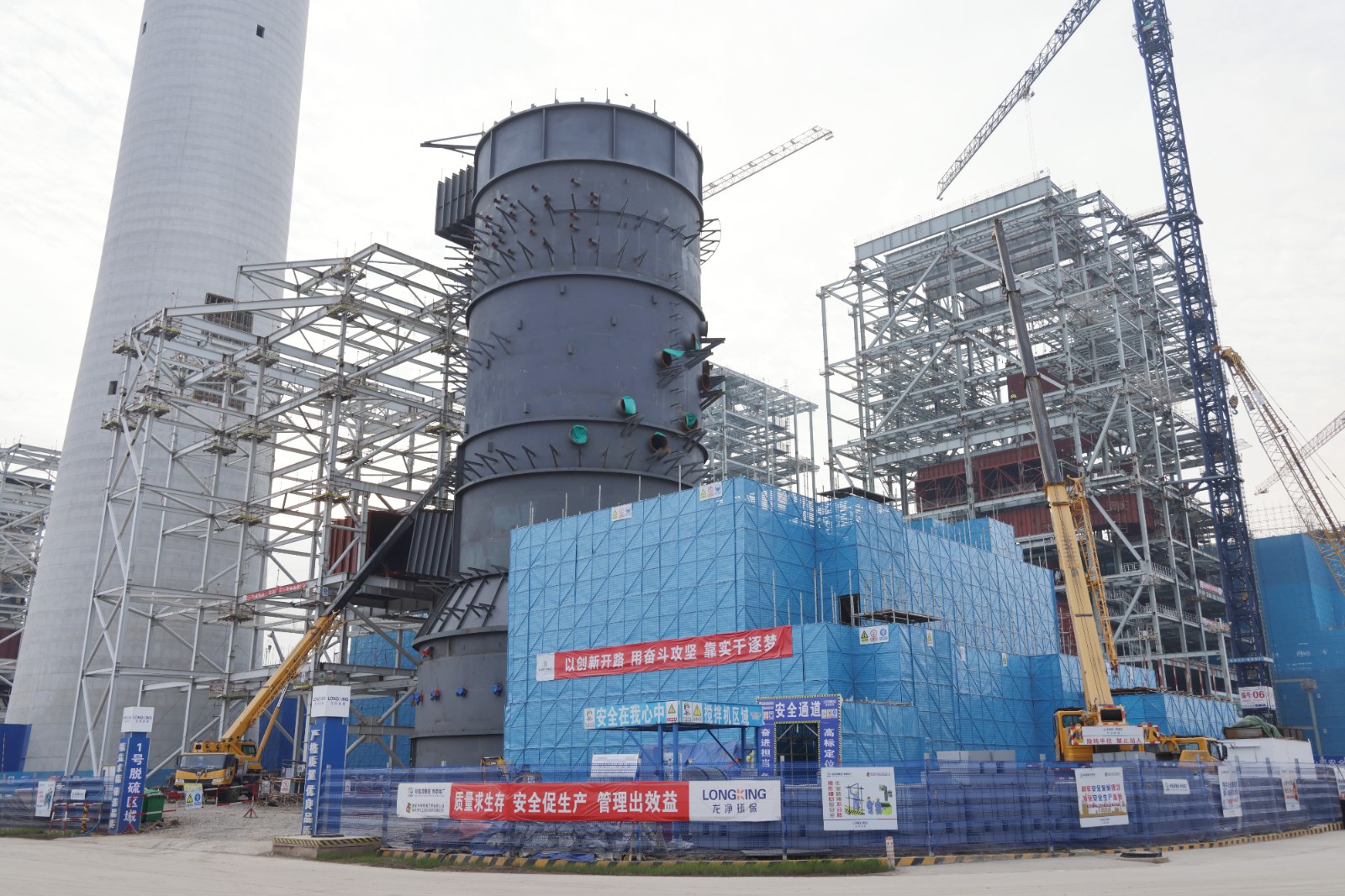

筑牢本质安全“防护网”。安全是发展的基石。项目将安全费用投入设为工程款支付的前置条件,创新规范安全标准作业票,引入焊机“加芯赋码”、智能塔吊、智能烟囱电梯等先进技术,构筑起人防、技防、物防相结合的本质安全体系,自开工以来始终保持安全环保形势稳定向好。
立下质量创优“军令状”。“创建国优工程”不是一句口号。项目明确国优工程创建目标、创建措施,全面实行“样板引路、一次成优、成品保护”等精细化管理措施,广泛应用高标准清水混凝土工艺,确保工程质量内实外光,实现全过程、全方位的动态达标。

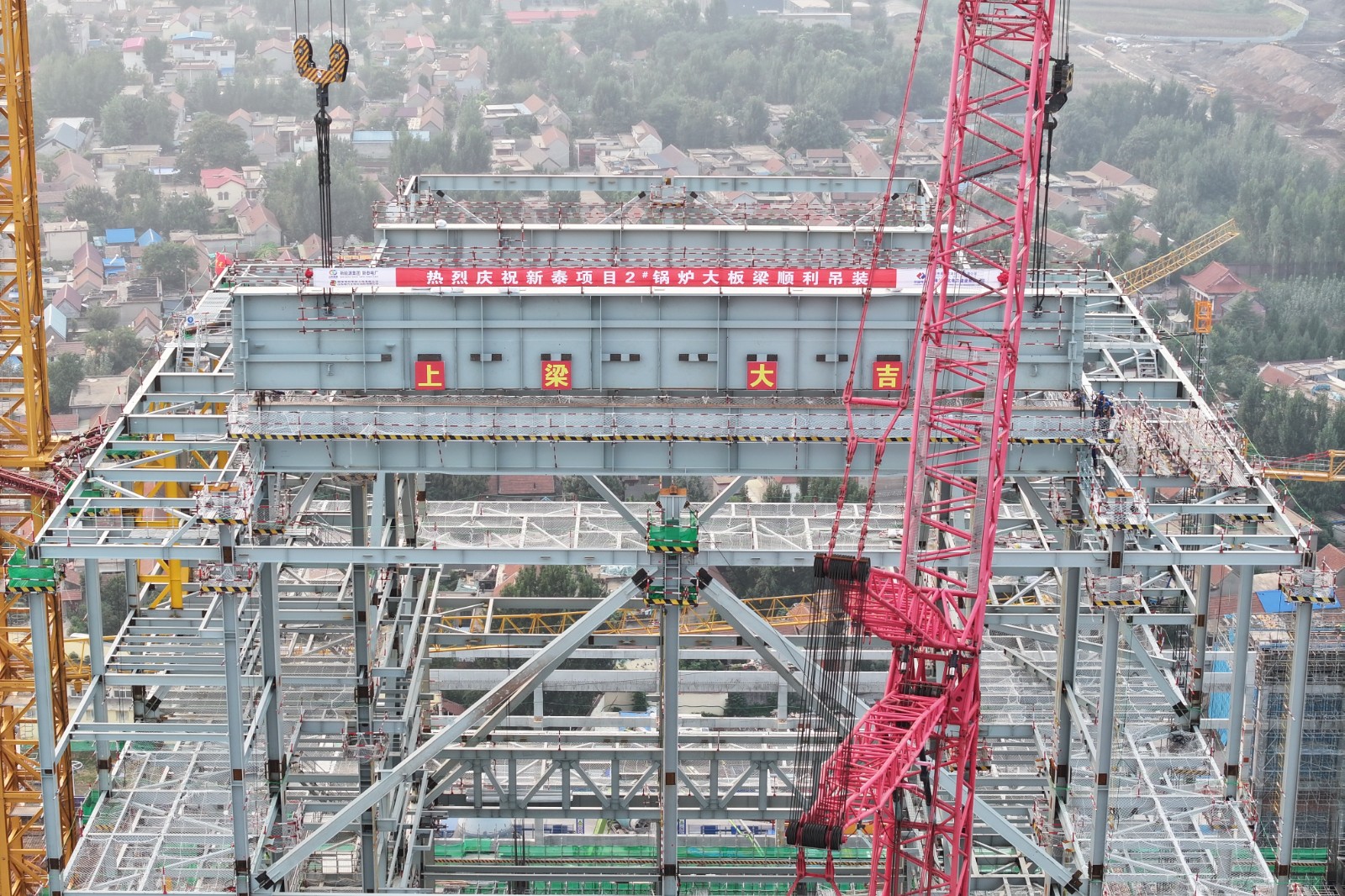

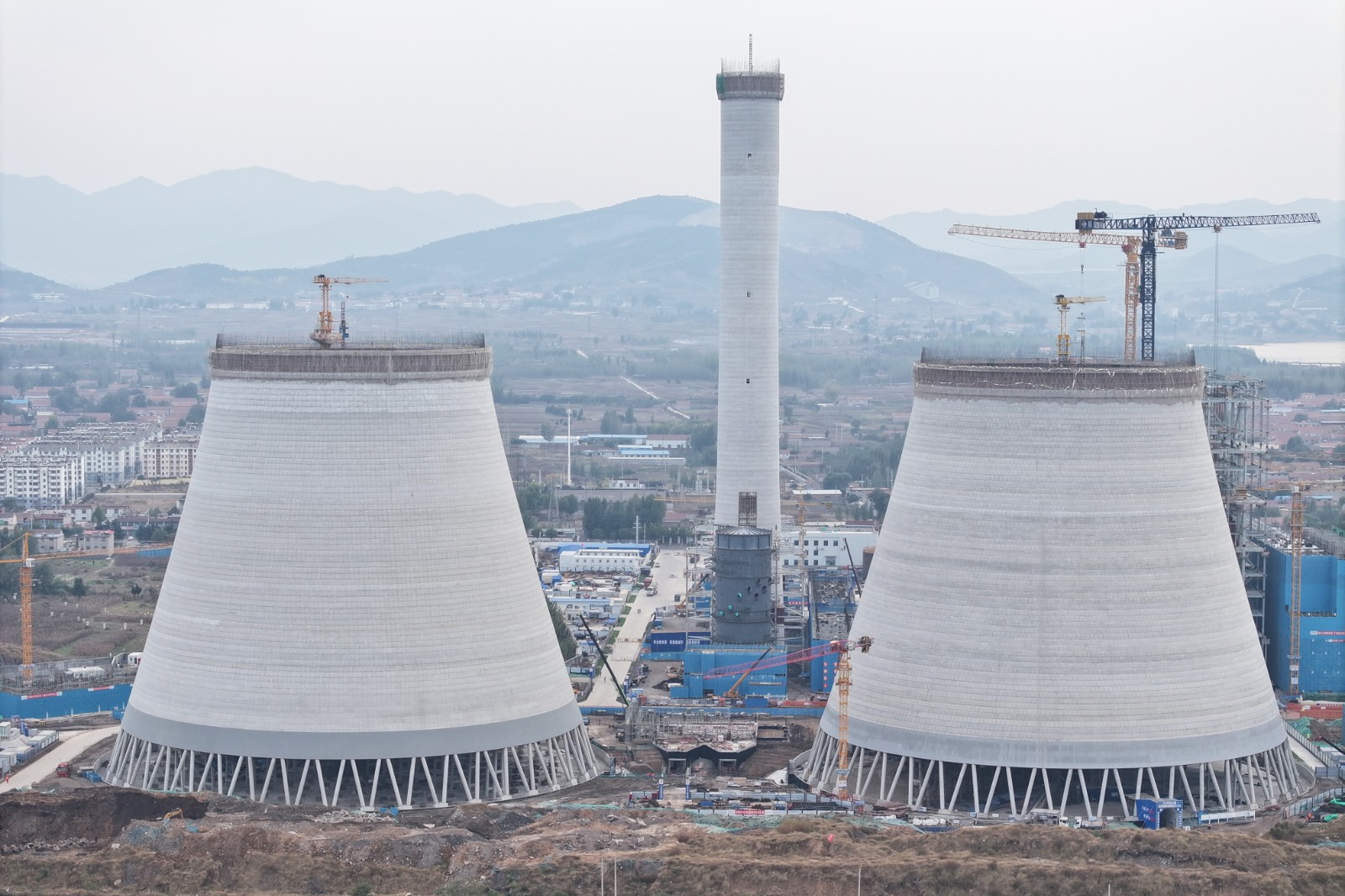

按下工程建设“加速键”。时间就是效益。项目以“超前思维”统筹资源,以“平行视野”组织施工。通过压缩招标批次、锁定设备资源、协调厂家排产,为现场连续施工提供了保障。创新采用“分层分区、立体交叉、上下施工”的立体化施工组织模式,大幅提升效率,整体工期节约3个月。从第一方混凝土浇筑到锅炉大板梁吊装,仅用时9个月,创造了电力建设行业的“新泰纪录”,为2026年如期供暖打下坚实基础。
向阳而生 汇聚项目建设“强合力”

新泰电厂将党建作为核心保证,着力打造阳光清廉、阳光成长项目,保障企业向阳而生,逐光而行。
筑牢“阳光”防线。将廉洁作为项目建设的“护身符”,通过周例会、日常谈话等,形成常态化、过程化廉洁教育机制,让清风正气浸润每一位建设者。项目建设初期,实行“无特殊情况不出厂区”规定,从源头上防控作风风险,确保技术人员专心致志投入工作。完善建立廉洁问题举报渠道,让权力在阳光下运行,将监督贯穿于项目建设全过程。
提供成长“阳光”。新泰电厂坚持依靠职工办企业,为职工提供成长“阳光”。通过完善办公设施、优化住宿条件、丰富食堂菜品等举措打造温馨“创业之家”。建立“以师带徒+理论培训+岗位实践”三维培养体系,将新生力量置于项目一线淬炼,让青年职工在实战中快速成长,实现企业与员工共同成长。
站在新的起点,新泰电厂正向着项目投产供暖的最终目标发起冲刺。下一步,项目团队将秉持“暖供一城、能保四方”的坚定信念,进一步细化工期、创新措施、凝聚合力,全心全意推进高质量施工,确保项目按时投运,用行动点亮万家灯火,以担当温暖一方百姓,为新能源集团高发展作出积极贡献。
