8月18日16时58分,灵台电厂2号机组除氧器顺利吊装就位,标志着灵台电厂建设工程又一大部件吊装工作画上圆满句号。

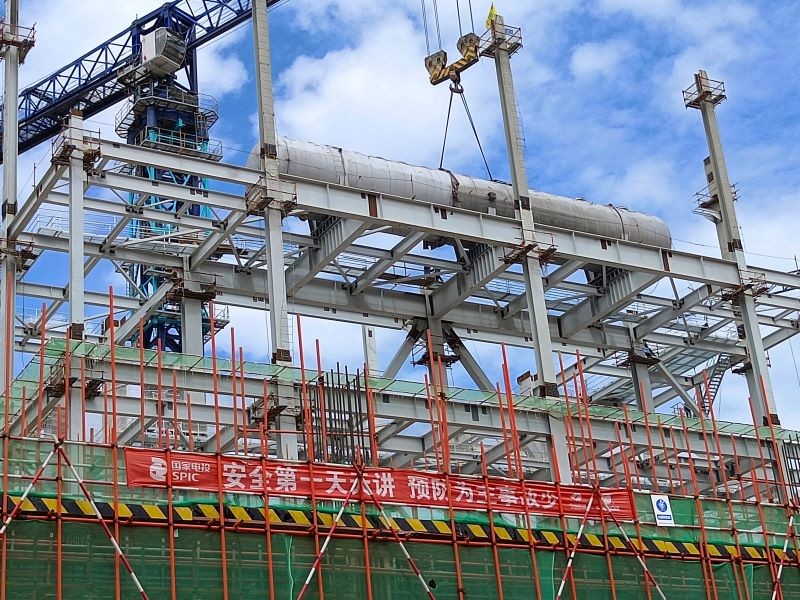

本次吊装的2号除氧器型号为GC-3340/GS-300,属于内置式除氧器,由上海电气集团供货。除氧器长约29.6m,直径4.2m,单件重量92.5吨,布置于锅炉第一排钢架39m层内,采用140吨塔吊进行提升作业,手拉葫芦等辅助水平就位。除氧器吊装作业风险高,容不得半点马虎,吊装前组织全体施工人员进行充分讨论,制定安全技术措施,进行安全技术交底,并对现场逐一检查确认。下午14:00分,随着吊装指挥的一声令下,2号机组除氧器从地面徐徐升起,现场仅用2小时58分即完成除氧器精准就位,塔吊摘钩。
2号除氧器吊装策划周密,组织得力,施工流程衔接有序,为下一步大件吊装作业积累了工作经验。
