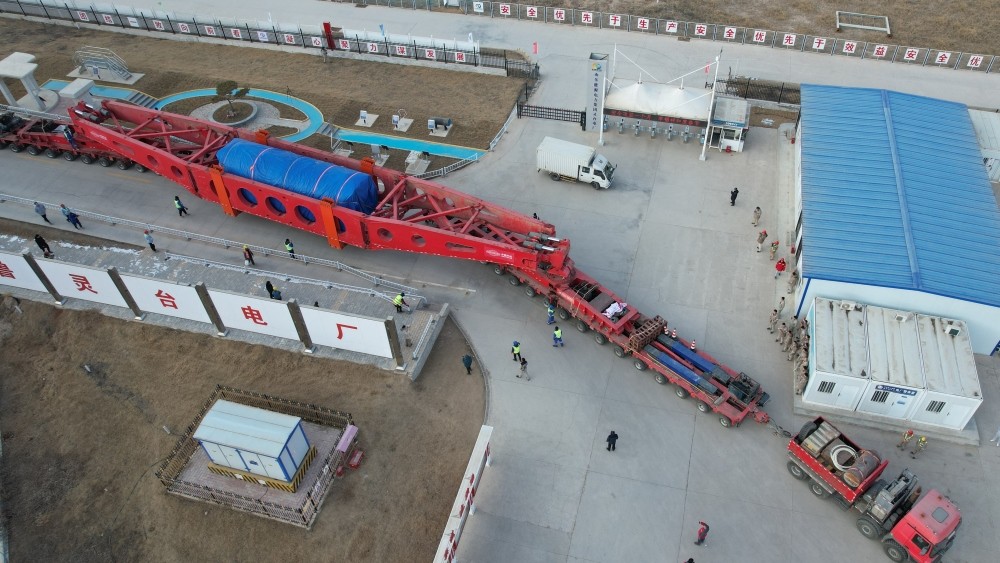

1月24日下午5点,灵台电厂1号发电机定子安全抵达项目建设现场,为下一步发电机本体安装奠定了坚实基础。
据了解,灵台电厂1号发电机(QFSN-1000-2)定子运输总重408吨,设备长12.49米、宽4米、高4.36米,属于特大型设备。于12月14日从上海电气集团生产完成后通过铁路运输到平凉东站,再经公路运至灵台电厂项目建设现场。平凉东站至灵台电厂道路崎岖,桥梁众多,为确保1号发电机定子顺利到场,灵台电厂超前谋划,积极协调地方政府和相关部门,协同总包山东院和中国外运大件物流公司,对运输线路、卸货场地等进行了详细规划,顺利完成了发电机定子的运输到场任务。
灵台电厂下一步将坚定信心、接续奋进,充分做好设备物资各项保障工作,为灵台电厂项目高质量建设,顺利实现并网发电目标打下良好基础。
