3月12日14时40分,山东能源灵台电厂1号机组发电机定子吊装顺利完成,本次吊装的发电机定子净重达408吨, 外形尺寸为12493mm×4000mm×4365mm,采用在主厂房两台桥式起重机上布置LSD2000E型钢绞线式液压提升装置进行吊装,安装地点在汽机房17米层,是汽机房内最重的核心设备。设备的顺利吊装,标志着灵台电厂项目1号机组将全面进入安装阶段,为工程后续节点的顺利完成奠定了坚实的基础。

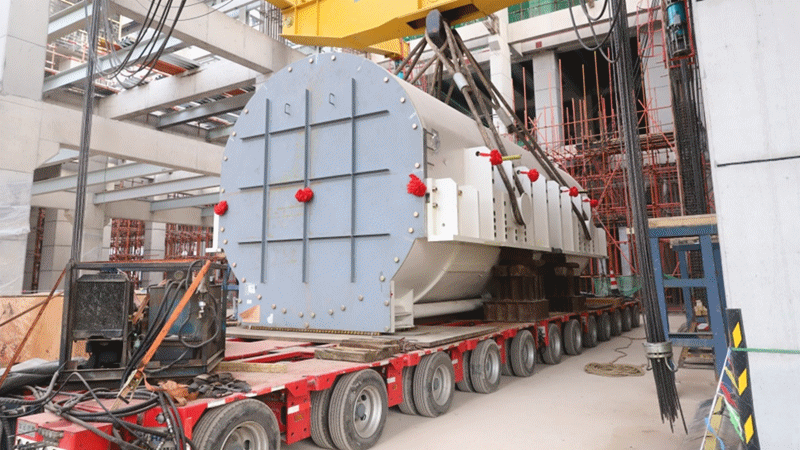

为确保此次定子吊装工作顺利完成,灵台电厂提前谋划,通过详细的组织安排,实施全过程精心部署。从远距离场外运输至场内卸车,从液压提升起重机安装调试,再到吊装就位,全过程反复推演,逐项落实,各部门各专业、总承包、监理公司、施工单位团结协作、积极配合,提前做好了各项准备工作。

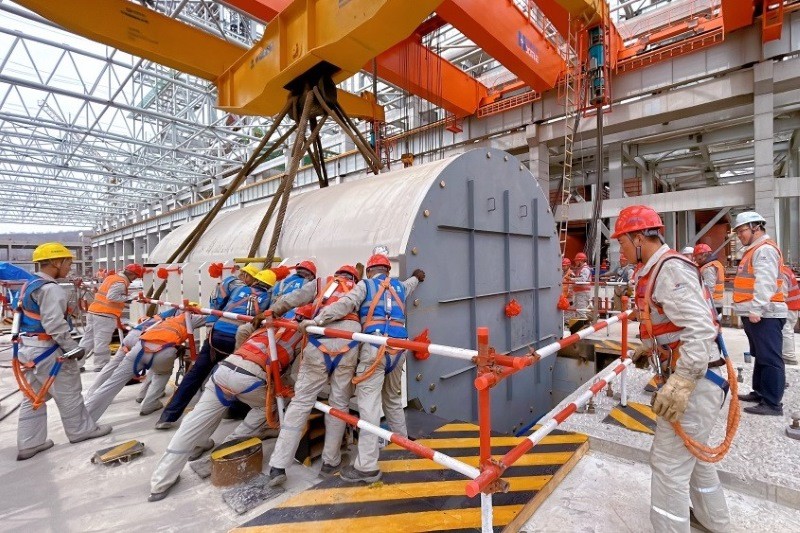

当天,定子吊装从上午11点17分开始,在指定位置缓缓提升,上升至预定高度后进行角度调整,经过平移,转向,下降等步骤,于14点40分,安全顺利吊装就位。
灵台电厂将继续紧盯项目建设进度,团结一心,持续狠抓安全质量不放松,确保整个项目按计划高质量完成投产目标。
