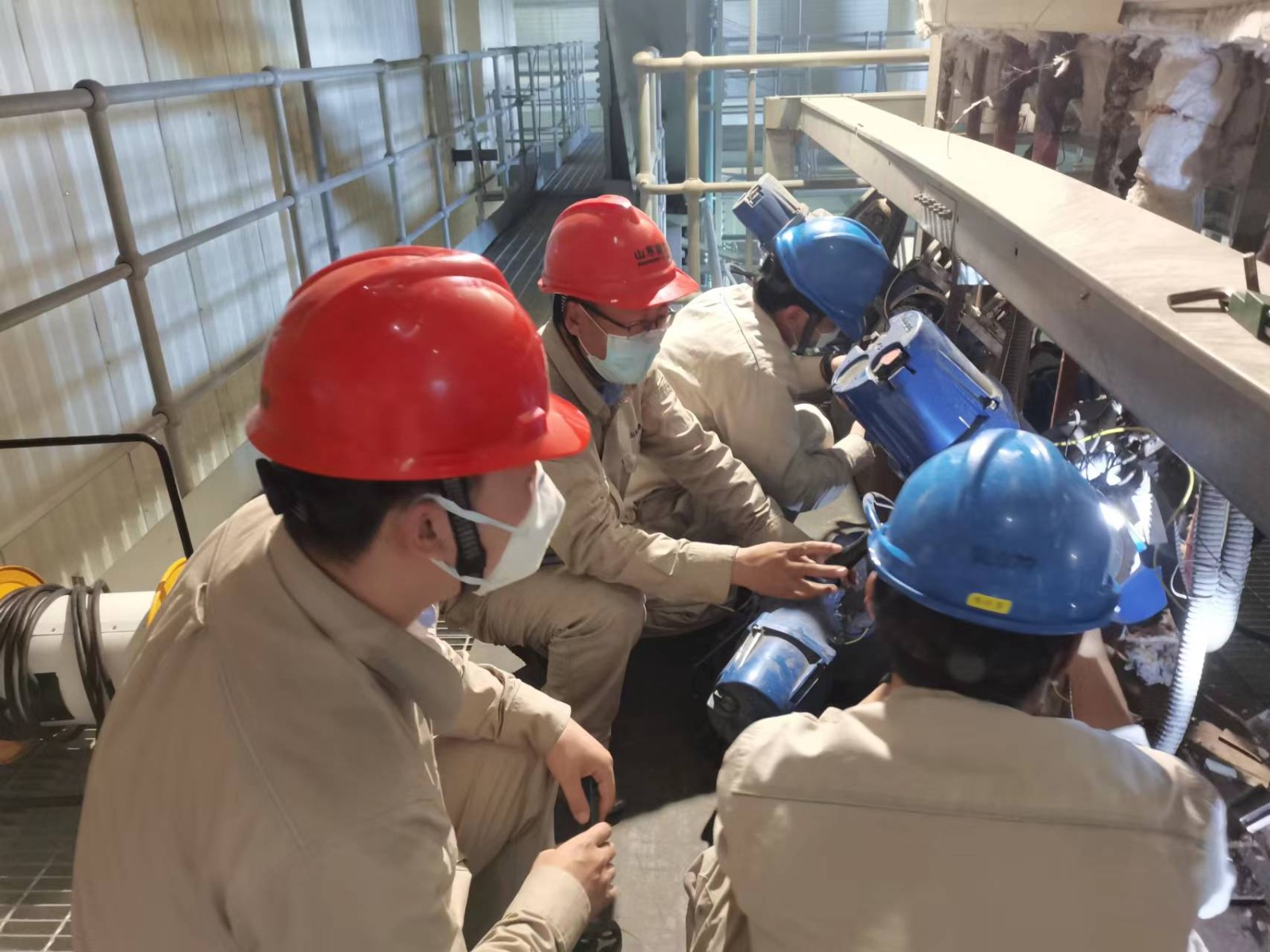

近期,盛鲁电厂两台机组正在同时进行检修工作,面对工作量大,时间紧,任务重,此时又碰上当地疫情形势严峻,进出厂区人员受到严格管控,难度可想而知。该公司干部职工迎难而上,加强组织,合理分配人员,现场检修工作进展安全有序。
盛鲁电厂1号机组D修计划工期13天,2号机组临修计划工期10天,检修项目多达269项,重点检修项目10项,检修任务非常艰巨,再加上疫情影响,在人员调配及物资供应等方面给检修工作带来巨大挑战。这次检修分别成立了协调指挥组、安全保卫组、质量验收组、运行调试组等检修组织机构,各组之间在各检修领导小组的统一指挥下开展工作。在检修过程中主要领导深入检修现场,全面负责机组检修的管理、技术方案的审核、安全措施和重大问题的决策,随时解决检修一线遇到的各种难题。
在检修过程中,该公司始终以“严真细实快”的态度全过程抓好质量管控。按照检修管理制度,设备管理员现场把好质量验收,严格把好检修项目关、技术监督关。相关部门积极为检修项目提供后勤、物资、技术等多方面支持,形成全公司上下一盘棋,共同发力确保安全、优质、高效完成此次检修工作,为日后的电力保供打下坚实基础。
