一季度,阿拉善(鄂尔多斯)新能源以党的二十大精神为指引,认真贯彻落实能源集团、电力集团各项工作部署要求,锁定全年任务目标,发扬“严真细实快”工作作风,全力冲刺、奋力攻坚,在重点工作上下足功夫,稳步推进生产运维和项目建设。

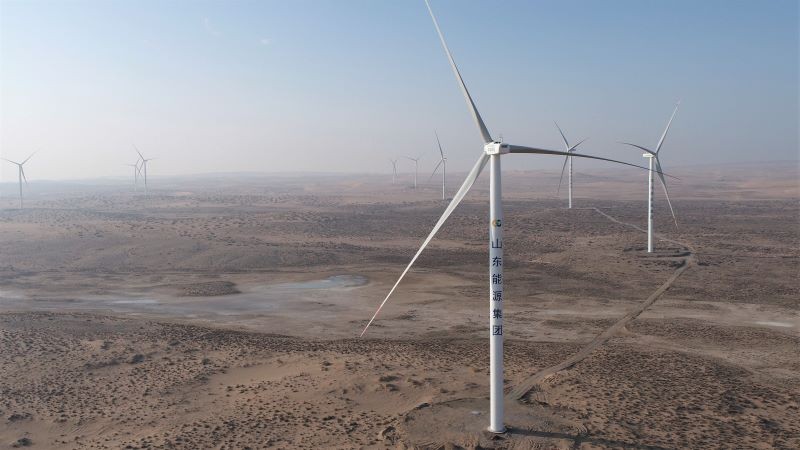

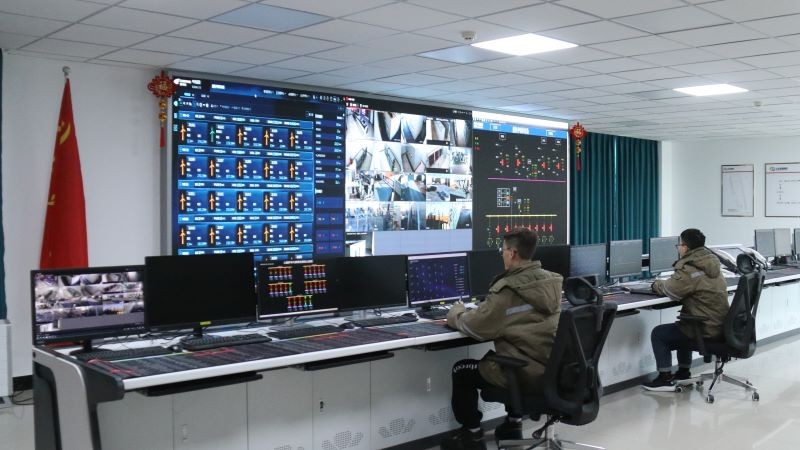

该公司牢固树立“安全是可控的”“运行周期是可控的”本质安全发展理念,全力保障项目高质量建设和风电场安全稳定运营。盛鲁伊锦风电场自2022年12月29日并网发电以来,全力抓好设备调试运行、“两票”管理、技能培训、值班运维等工作,截止3月26日,累计完成发电量8191万千瓦时。阿拉善项目部统筹抓好并网手续办理、风机吊装、升压站施工、集电线路施工等工作,今年截止3月26日,集电线路铁塔基础全部开挖完成,铁塔基础浇筑累计完成126基,杆塔组立累计完成161基。升压站主体结构已全部封顶,完成墙体砌筑抹灰和窗框玻璃安装,主变已就位,设备基础完成95%。累计实现风机安全吊装57台。
